Energetici v Jadrovej elektrárni Temelín ukončili zavážanie paliva do reaktora druhého bloku, kam umiestnili 163 palivových súborov. Ako ďalej informovala spoločnosť ČEZ, plánovaná odstávka druhého bloku, ktorá trvá od 13. februára, vstúpila po ukončení tejto etapy do záverečnej tretiny.
Zavážanie paliva trvalo necelé štyri dni
Temelín ukončil jednu z kľúčových etáp plánovanej odstávky druhého bloku. Manipulácia s palivom trvala necelé štyri dni a energetici počas nej uložili do reaktora 163 palivových súborov.

V Temelíne uložili tri kontajnery s použitým jadrovým palivom

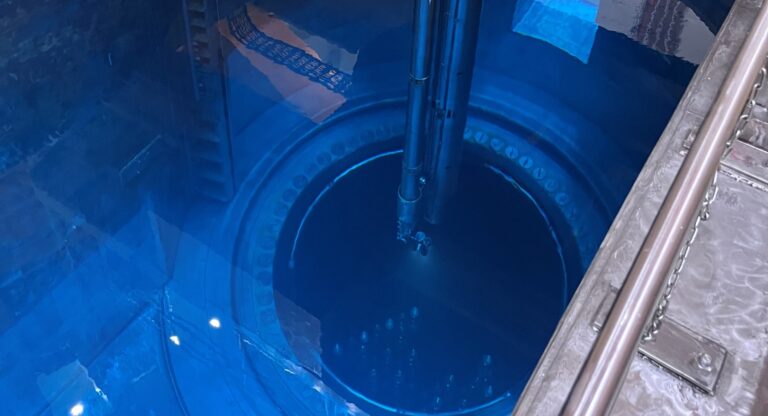

Nové palivo tvorí 40 percent aktívnej zóny reaktora, kým najstaršie palivové súbory budú v prevádzke už štvrtý rok. Zavážanie prebiehalo pod vodou pomocou diaľkovo ovládaného stroja, ktorý ukladal palivo na presne určené miesta tak, aby zabezpečil rovnomerný vývin tepla a obmedzil vplyv neutrónov na reaktorovú nádobu.
„Ide teda o štandardnú manipuláciu, aj tak ale všetky práce prebiehajú veľmi opatrne a s dôrazom na maximálnu bezpečnosť,“ uviedol riaditeľ elektrárne Petr Měšťan.
Manipulácie sleduje aj MAAE vo Viedni
Pohyb každého palivového súboru sledovala obsluha pomocou špeciálnej kamery. Prenos z manipulácie je dostupný aj Medzinárodnej agentúre pre atómovú energiu vo Viedni, pričom bezpečnostné kontroly zároveň vykonáva aj český jadrový dozor.
Odstávka zahŕňa vyše 18-tisíc činností
Plánovaná odstávka druhého bloku trvá od 13. februára a zahŕňa viac ako 18-tisíc činností vrátane 80 investičných akcií. Spolu s dodávateľmi sa na nej podieľa približne tisíc ľudí. Ide o prvú tohtoročnú plánovanú odstávku v Temelíne, pričom dvojmesačná odstávka prvého bloku sa začne v polovici októbra.
